Im EG ist alles fast trocken

Im EG ist alles fast trocken

Wir haben jetzt den täglichen Sport zu Lüften. Wie schon beschrieben, ist dabei am nervigsten, dass wir die Leiter jedesmal umbauen müssen. Das OG ist dabei schon super getrocknet, war aber auch der Bereich, der zuerst fertiggestellt war. Am feuchtesten ist der Keller. Hier versuchen wir aktuell auch am intensivsten zu lüften. Erste Erfolge sind jetzt überall zu erkennen. Die „feuchteste Ecke des Hauses“ ist eine Ecke im „Lager-Keller“ – hier trocknet der Putz mit Abstand am schlechtesten. Insgesamt ist der Putz ganz schön geworden, wie immer gibt es auch hier kleinere Ausnahmen.

Der Preisträger in der Kategorie: "die feuchteste Ecke des Hauses"

Der Preisträger in der Kategorie:
„die feuchteste Ecke des Hauses“



UnterschlägeWir sind wieder aus dem Urlaub zurück und auf der Baustelle ist einiges passiert.

Wie von unserem Bauleiter versprochen, wurden die Unterschläge geliefert und montiert. Spannend ist es auch hier zu sehen, dass die Kabel der Elektriker einfach „eingepackt“ wurden. Das ist beim Trockenbau auch schon so gewesen. Die Elektriker werden sich also die Kabel angeln müssen wenn sie die Spots in die Unterschläge bauen möchten. Am Wochenende steht also nun das Streichen der Unterschläge bevor am Montag das Gerüst abgebaut wird.

In der letzten Woche wurde auch der Innenputz fertig gestellt und auch das Silo steht schon nicht mehr auf dem Grundstück. Wir müssen jetzt jeden Tag intensiv lüften um die Feuchtigkeit so schnell wie möglich los zu werden. Hier ist es übrigens echt nervig, dass ECO System Haus nicht in der Lage ist Leitern zur Verfügung zu stellen. Wir haben inzwischen eine eigene Leiter aufgestellt die auch schon ordentlich verdreckt wurde – die Handwerker bringen meist eine eigene Leiter mit, aber beim Lüften müssen wir unsere Leiter immer umständlich umstellen. Es ist uns nicht ganz verständlich warum ECO es nicht schafft eine Leiter zu stellen – die Kosten für eine Leiter sind beim Gesamtvolumen des Neubaus doch zu vernachlässigen, selbst wenn die Leiter bei jeder Baustelle neu gekauft werden müsste. Nun gut…

WDVSWährend unserer Abwesenheit wurde auch die Kellerdämmung (WDVS) im Bereich der Böschung angebracht. Dabei wurden auch die Außen-Fensterbänke der Kellerfenster montiert. Da fehlt jetzt noch der Außenputz – aber immerhin ist die Dämmung jetzt vollständig und ein weiteres Thema ist auf dem Weg.



PVWie zugesagt, wurden heute die fehlenden PV Module aufs Dach gebracht. Die Firma Molinaris hat die Module am frühen Abend geliefert und montiert – die Abwicklung war wie schon zuvor sehr angenehm. Jetzt muss die Anlage noch der Bundesnetzagentur gemeldet werden und ans Netz angeschlossen werden. Das wird dann hoffentlich zeitnah folgen und die Anlage kann dann ans Netz gehen.



InnenputzAußerdem wurde bereits gestern angefangen den Innenputz an die Wände zu bringen. Bis Samstag soll der Innenputz wohl fertig werden, so dass nach unserem kurzen Urlaub in der nächsten Woche die Innenwände bereits schön glatt sein dürften. Es ist toll zu sehen, wie sich die Wände langsam entwickeln und mehr und mehr Teile sich bis zur Übergabe auch nicht mehr wirklich verändern werden. Es geht langsam in den Endspurt und wir bleiben scheinbar im Zeitplan.

Aktuell warten wir auf diverse Angebote: Maler, Sanitärinstallateur, Fliesen, Tischler etc.

Das sind alles noch unbekannte Kosten bei denen wir gern ein wenig mehr Klarheit hätten. Da hoffen wir auf nächste Woche.



Putz-Silo steht bereit

Putz-Silo steht bereit

Am Donnerstag war ja eigentlich nichts mehr geplant und somit waren wir überrascht als am Nachmittag das Silo für den Innenputz geliefert wurde. Da steht es nun und wartet auf seinen Einsatz. Am Dienstag, und damit eine Woche früher als erwartet, beginnen wohl schon die Putzarbeiten. Das ist schon deshalb interessant, weil die ganzen Versorger erst anschließen können wenn der Innenputz an den Wänden ist. In der ursprünglichen Planung war der Innenputz erst nach dem „Trockenbau 2“ geplant. Mal sehen, wann der dann kommt.

Dann gab es gleich noch eine Überraschung: die Haustür wurde eingebaut. Damit sind jetzt alle Türen und Fenster geliefert und montiert. Der Rot-Ton ist etwas dunkler als wir ihn erwartet hatten aber es gefällt uns trotzdem gut.

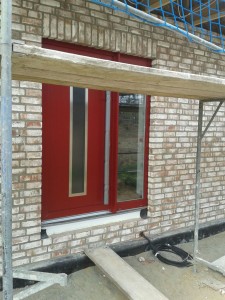

Ohne Gerüst bestimmt noch schöner

Ohne Gerüst bestimmt noch schöner

Samstag soll dann die Photovoltaik Anlage installiert werden – das wird bestimmt auch spannend. Die Montageschienen sind schon geliefert worden und die Firma Molinaris hat es  als erste verstanden, eine Warenlieferung so sinnvoll zu adressieren, dass der Lieferant es selbständig geschafft hat die Lieferung im Wohnzimmer zu platzieren.

Wir haben übrigens immer noch nichts von den Unterschlägen gehört und unser Bauleiter reagiert aktuell auch nicht auf Anrufe oder SMS. Wir haben jetzt die Sorge, dass wir vor der Montage nicht streichen können und nach der Montage relativ schnell das Gerüst abgebaut wird – das wäre dann extrem ärgerlich. Mal sehen, vielleicht meldet sich unser Bauleiter oder die Zimmerei Lüth ja nochmal.
